1.一般論としてPMとは何か
発案から製品完成までのプロセスのシステム構築・管理といえる。
講義日:2003/10/22 講師名:ジョン・ディキソン
発案から製品完成までのプロセスのシステム構築・管理といえる。
建設では、発注者が発案・企画段階を、設計事務所が基本構想・基本設計・実施設計を、発注者が、工事入札を、ゼネコンが施工というプロセスをたどる。ところで、一般的に発注者から見ると、建設の機会は数年に一度の大仕事であり、建設のプロセス全体を把握するのは難しい。従来は、設計事務所・ゼネコンにプロセス管理を任せることが多い。しかしこの三者は、プロセスの中でそれぞれの重要な役割を果たしつつも、
という相反する目的を担うこととなる。
PMは、この三者とは別の「第四の立場」で
ことを目的とし、発注者へのアドバイス・プロセス管理がPMの役割といえる。
このとき、実務的経験からは
が、最も重要と考える。
PMの組織的位置付けは、大きく次の3つと考える。

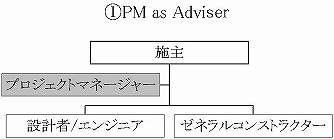

アドバイザーとしてのPM古典的コンサルタント・アドバイザーとして機能 |
パートナーとしてのPM発注者組織の一部として機能 |

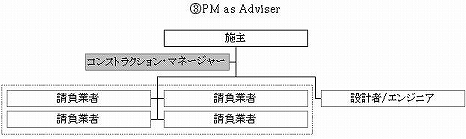

コンストラクション・アドバイザーとしてのPM日本のゼネコン的役割であるが、各請負業者の契約金を施主に提示する点で異なる |
社会的背景として、1970年代中期、景気の悪化。建設工事高がGDPの10%を下回り、建設業者の淘汰と差別化の必要が、PM/CMの米国での発達の契機となる。全国型vs極地型、ゼネコンvs専門業者、大規模工事vs小規模工事、請負型vs管理型などである。この最後の「管理型」業務形態がPM/CMである。また、公官庁でリストラが進み、施設部等の公共事業管理部門が縮小。これにより、建設プロセス管理のノウハウを施工主側のinhouseに持ちえなくなり、アウト・ソースが行われるようになったこともそのきっかけである。
図1.建設業者のリスクと利益 |
コストダウンのために建設利益の見直し、つまり、リスク経費見直しがお粉なわれた。従来工事費の中には、予期せぬ事態に対して必ずリスク経費が見込まれている。不測の事態に赤字・もしくは相当のリスク経費が使われるが、多くはリスクが回避され、黒字物件でその赤字は回避され、リスク経費が自動的に利益に回収される。(図1参照)
図2.プロジェクトの工事費とリスクと利益
|
個々のプロジェクトにおいても、必ず工事費にはリスク経費が見込まれ、リスクが回避されるとその経費は収益となる。PM/CMはこの秘密裏に利益へと変身するリスク経費を削減し、リスク経費の変わりにこの経費とは格安の、技術的に裏付けられたプロジェクト管理Feeを受け取るシステムと考えられる。(図2参照)
また、一般的に設計時に時間をかけること、建物の部分的竣工・使用が認められる米国では、ファーストトラック(設計期間)の時間短縮が、総建設費削減にもつながり、PM/CMがその短縮に有効である
図3.企画・設計・建設プロセスとPM/CMによるコストコントロール概念図 |
が上げられる。
